I perioden 2021-2022 gennemførte Banedanmark et større fornyelsesprojekt på Danmarks travleste jernbanestrækning mellem København og Høje Taastrup.
Projektet omfattede blandt andet fornyelse af skinner, sveller, sporkasse, sporskifter samt drænarbejder og kørestrømsarbejder.
Sporfornyelserne betyder, at der fremover vil opstå langt færre fejl i både spor og sporskifter. Udover øget komfort og større driftssikkerhed er sporfornyelsesprojekterne også en forudsætning for at udnytte den fulde kapacitet, som det kommende nye digitale signalsystem giver mulighed for.
København – Høje-Taastrup i tal
- 31 nye sporskifter
- Ca. 4,5 km nye skinner/sveller
- 12 km ny sporkasse
- Ca. 18 km ballastrensning
- Ca. 65.000 m3 nye skærver (ballast)
- Ca. 14 km fornyet drænsystem (afvanding)Kørelednings- og sikringsarbejder
I perioden 2021-2022 gennemførte Banedanmark et større fornyelsesprojekt på Danmarks travleste jernbanestrækning mellem København og Høje Taastrup.
Projektet omfattede blandt andet fornyelse af skinner, sveller, sporkasse, sporskifter samt drænarbejder og kørestrømsarbejder.
Sporfornyelserne betyder, at der fremover vil opstå langt færre fejl i både spor og sporskifter. Udover øget komfort og større driftssikkerhed er sporfornyelsesprojekterne også en forudsætning for at udnytte den fulde kapacitet, som det kommende nye digitale signalsystem giver mulighed for.
København – Høje-Taastrup i tal
- 31 nye sporskifter
- Ca. 4,5 km nye skinner/sveller
- 12 km ny sporkasse
- Ca. 18 km ballastrensning
- Ca. 65.000 m3 nye skærver (ballast)
- Ca. 14 km fornyet drænsystem (afvanding)Kørelednings- og sikringsarbejder
Længere rejsetid på tværs af landet fortsætter
Banedanmark og DSB forlænger de tiltag, der allerede er lavet i køreplanen, og der må generelt forventes omkring 15 minutters ekstra rejsetid mellem landsdelene og i den sjællandske regionaltrafik. Tiltagene fortsætter ind i det nye år.

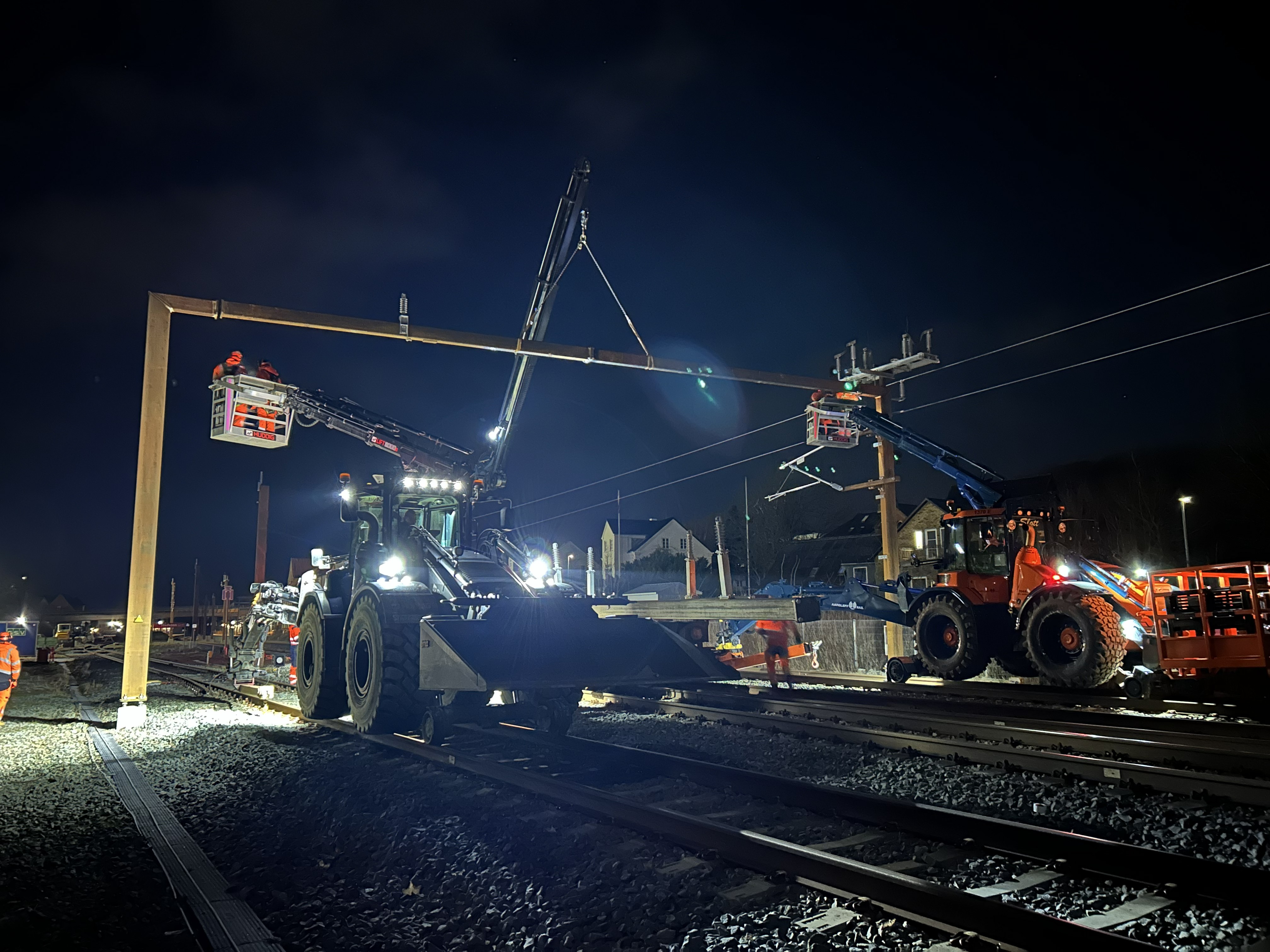

Stor interesse for elektrificeringen af jernbanen i Aarhus
Torsdag den 19. november inviterede Banedanmark aarhusianerne til møde på rådhuset for at fortælle om Aarhus H-projektet, som nu for alvor skal til at sætte strøm til banen.
De store tal prægede ombygningen af Aarhus H
Den historiske ombygning af Aarhus Hovedbanegård nåede endestationen den 30. oktober 2026.
Færre tog mellem København og Fredericia grundet hastighedsnedsættelser
Banedanmark vil på grund af skinnefejl og den afbrændte teknikhytte ved Aarup indføre hastighedsnedsættelser på flere strækninger i landet fra mandag morgen.
